浜岡原発1・2号機の廃炉、その現状と課題は?国内初の商業炉解体へ、浜岡原発の廃炉措置
中部電力、浜岡原発1・2号機の廃炉へ向けた第3段階始動!国内初の商業用原発解体工事が本格化。2009年運転終了後、周辺設備解体、そして原子炉本体の解体へ。圧力容器上蓋の切断から始まり、安全最優先で着実に進む廃炉プロセス。今後の原発廃炉のモデルケースとなるか、注目が集まる!
💡 浜岡原発1・2号機は、国内初の商業用原発の原子炉解体に着手。2042年度までに廃炉完了を目指す。
💡 中部電力は、廃炉の第3段階として、原子炉領域の解体撤去を開始。技術的難易度の高い作業となる。
💡 原子力規制委員会による廃止措置計画の変更認可や、現地調査の実施など、様々な進捗状況が報告されている。
それでは、浜岡原発の廃止措置に関する様々な情報と、それに対する専門家の方々の意見をご紹介していきます。
浜岡原子力発電所廃止措置の進捗
浜岡原発1・2号機、ついに解体開始!どんな工程に?
原子炉領域解体へ
浜岡原発の廃止措置について、専門家の方々の解説と、詳細な情報をお伝えいたします。

✅ 中部電力は、2024年度に廃止措置中の浜岡原発1、2号機で原子炉領域の解体に着手する。
✅ これは商業炉としては国内初の試みで、炉心の解体撤去は最難関とされている。
✅ 浜岡原発1、2号機は2011年の東日本大震災以降は運転を停止しており、2018年から廃止措置が進められていた。
さらに読む ⇒静岡新聞出典/画像元: https://news.at-s.com/article/1389321原子炉領域の解体は、安全確保を最優先に進められるとのことです。
今後の進捗が注目されますね。

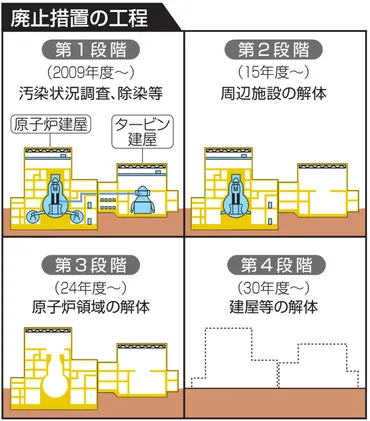

中部電力株式会社は、2023年12月25日から浜岡原子力発電所1号原子炉および2号原子炉の廃止措置の第3段階に移行し、原子炉領域の解体撤去を開始しました。
これは、2024年12月18日に原子力規制委員会から第3段階の変更認可を受けたことに伴うものです。
今回の変更では、廃止措置の第3段階着手時期を2023年度から2024年度に延期し、原子炉領域周辺設備の解体対象に圧力抑制室および格納容器機器搬入口とその遮蔽壁を追加しました。
浜岡原子力発電所1・2号は2008年12月22日に運転終了が決定され、2009年1月30日に運転を終了しました。
その後、2009年6月に廃止措置計画が提出され、2016年2月3日には第2段階の変更認可を受け、原子炉領域周辺エリアの解体撤去が進められてきました。
なるほど、国内初の試みですか。安全性と技術力が試されるわけですね。投資家としては、今後の展開に期待したいところです。費用対効果も気になりますね。
浜岡原発2号機原子炉解体開始
浜岡原発2号機、ついに解体開始!次はどんな工程?

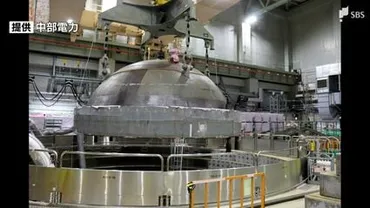

原子炉圧力容器上ぶた切断
小学8年生の付録が、プログラミング学習キットとは驚きですね。
子供たちの興味を引く工夫が素晴らしいと思います。

✅ 「小学8年生」の付録に、ガラケー風の携帯電話型プログラミング学習キットが付属している。
✅ このキットは、実際にコードを打ち込みながらプログラミングの基礎を学べるようになっており、子供たちの興味関心を引きつける工夫が凝らされている。
✅ ガラケー風のデザインは、レトロな雰囲気で子供たちの好奇心を刺激し、親しみやすい学習ツールとして注目されている。
さらに読む ⇒出典/画像元: https://newsdig.tbs.co.jp/articles/-/1795752浜岡原発2号機の原子炉本体解体工事が開始されたとのこと。
安全に配慮し、慎重に進められることを願います。
中部電力は、浜岡原子力発電所2号機の原子炉本体解体に当たる第3段階の工事に着手しました。
2009年に運転を終了した浜岡原発1、2号機では、周辺設備の解体後、原子炉本体解体に向けた準備を進めてきました。
今回の工事では、原子炉圧力容器の上ぶたを切断装置で取り外し、細断する作業が始まりました。
中部電力は、発生する放射性廃棄物を廃棄先が決まるまで建屋内で安全に保管するとしています。
へえー、浜岡原発の解体、始まったんだね! 大変な作業だろうけど、安全に進んでほしいもんだね。応援してるよ!
次のページを読む ⇒
国内初!浜岡原発2号機の原子炉解体工事が開始。廃炉へ向けた重要な一歩!安全第一で進められる、その詳細と今後の影響に注目。
